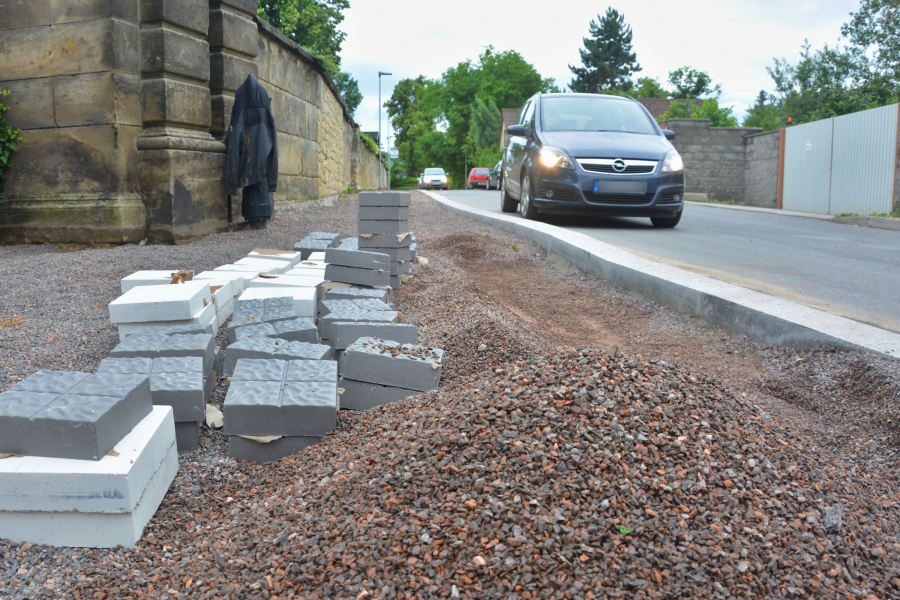

Záměr na rekonstrukci inženýrských sítí, vozovky a výstavbu nových chodníků v lokalitě zkomplikovala výběrová řízení, která vypisovalo nejenom město, ale i Správa a údržba silnic Pardubického kraje a ČEZ. Kvůli nutné koordinaci prací se 28. června rozhodlo o následujícím harmonogramu:
- 15. července až 8. srpna budou dělníci pracovat v ulicích Družstevní a Jabloňová na pokládce nového elektrického vedení. V této lokalitě nebude určena objízdná trasa.
- 12. července až 8. srpna je naplánována rekonstrukce plynovodu v ulici M. Švabinského, opět bez objízdné trasy.
- 9. srpna až 30. listopadu bude rozkopaná Zahájská ulice rovněž kvůli rekonstrukci rozvodů elektřiny a plynu. Objízdná trasa povede po silnici II/358. Dopravní obsluze bude vjezd povolen.
Další etapa prací nastane příští rok, povrchy budou přes zimu provizorně upraveny pro provoz, aby se na jaře mohli dělníci vrátit a Správa a údržba silnic Pardubického kraje rekonstruovat silnici II/358, pod níž budou uloženy nové inženýrské sítě, a město v lokalitě dokončí výstavbu nového chodníku, vodovodu a veřejného osvětlení.
Přes léto také dojde k nutným opravám škol a školek. Na opravy chodníků, fasád, učeben a výměnu svítidel město z rozpočtu vynaloží přes 1,5 milionu korun, dalších 850 tisíc bude stát nová venkovní učebna Modrásek na louce při III. ZŠ. V srpnu by mělo dojít k dokončení stavby sociálního bydlení na Zahájské, pokračovat bude i rozšíření sběrného dvora či autokempu Primátor. Další informace přineseme v srpnové Lilii.
